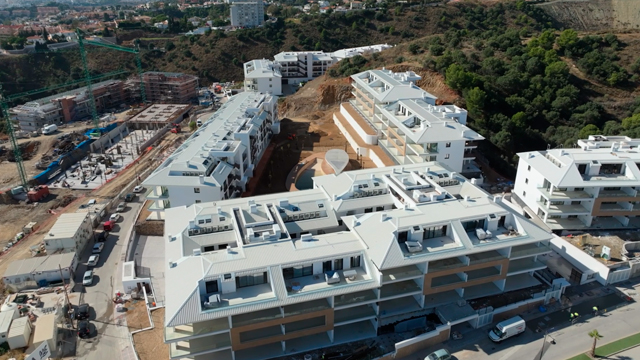

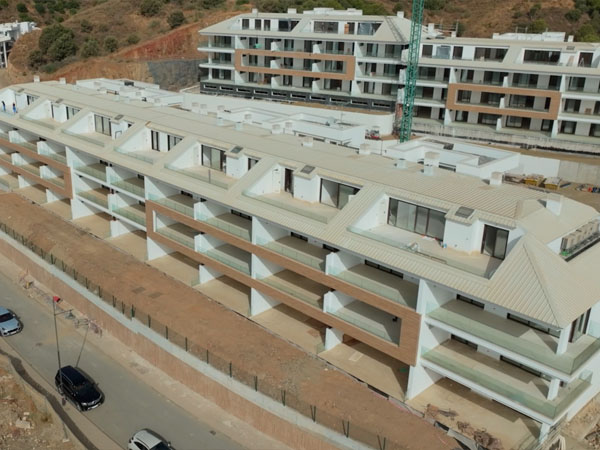

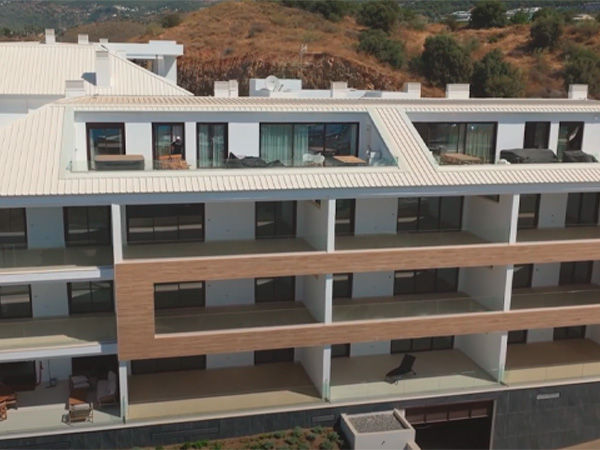

02/06/2025
El 8 de mayo, ILUSIONARTE presentó en Lomas 4 dos proyectos residenciales en El Higuerón, entre Fuengirola y Benalmádena. El evento reunió a clientes y profesionales del sector, generando sinergias y futuras colaboraciones. Los diseños, modernos y funcionales, reflejan el compromiso de la firma con la calidad, la estética y el bienestar.
22/05/2025
LOMAS 5:
Lomas 5A:
– Plantación de jardinería.
– Repasos de preventa.
– Contratación de agua.
Lomas 5B:
– Pintura de vivienda en bloques 4 y 5.
– Montajes de cocina en bloque 4 y 5.
– Tabiquería interior bloques 6-7 8-9.
– Instalaciones en todos los bloques.
– Techos bloques 6-7,8-9,10-11.
– Albañilería bloques 10 – 11.
– Instalación de cubiertas de los bloques 10 y 11.
– Comienzos de trabajos de piscinas.
– Planteamiento de trabajos de acometidas de urbanización.
31/03/2025
LOMAS 5:
Lomas 5A:
– Finalizando obras para acceder a los trámites CFO.
Lomas 5B:
– Finalizando techos y pinturas de bloques 4 y 5.
– Instalación de mobiliario de cocina.
– Albañilería y tabiquería en bloques 6, 7, 8 y 9.
– Finalizando cubiertas bloques 10 y 11.
06/02/2025
LOMAS 5:
Lomas 5A:
– Ejecución de muros de contención exteriores.
– Acometidas de saneamiento ejecutadas.
– Comienzo de adecuación de acometida de fontanería.
– Montaje de Cocinas.
– Ejecución de pinturas en Bloques 1 y 2.
– Ejecución de áticos.
– Terminación de solería exterior.
– Terminando adecuación de la obra para firmar CFO.
Lomas 5B:
– Ejecución de tabiquería y pintura en Bloques 4 y 5.
– Albañilería y tabiquería en Bloques 8 y 9.
– Ejecución de cubiertas Bloques 8, 9, 10 y 11.
– Instalaciones en B 6-7-8-9.
– Albañilería bloques 10 y 11.
– Enfoscados en Bloque 4 y 5.
25/11/2024
LOMAS 5:
Lomas 5A:
– Ejecución de Áticos.
– Ejecución de acometidas de electricidad y saneamiento.
– Montaje de Cocinas.
– Ejecución de tabiquería en Bloques 1 y 2.
– Terminación de cubiertas Bloques 1 y 2.
Lomas 5B:
– Ejecución de tabiquería en Bloques 4 y 5.
– Albañilería en Bloques 8 y 9.
– Ejecución de cubiertas Bloques 4, 5, 8 y 9.
– Estructura de Bloques 6 , 7, 8 10 y 11.
25/11/2024
LOMAS 4:
– Acabado de promoción y últimos remates a las zonas comunes.
– Comienzo de escrituras de viviendas.
25/11/2024
LOMAS 2:
– Acabado de promoción y últimos remates a las zonas comunes.
– Comienzo de escrituras de viviendas.
01/10/2024
LOMAS 5:
Lomas 5A:
– Instalaciones de interior de viviendas.
– Carpinterías de Aluminio.
– Solados en zonas comunes.
– Tabiquerías en bloque 1 y 2.
– Tabiquería en áticos.
Lomas 5B:
– Estructuras bloque 6-7, 8-9, 10-11.
– Albañilería bloque 6-7.
– Tabiquería bloque 4-5.
– Instalaciones bloque 4-5.
26/09/2024
LOMAS 4:
– Finalización de zonas comunes.
– Repasos de viviendas.
01/10/2024
LOMAS 2:
– Finalización de trabajos de urbanización.
– Remate bloques 4 y 6.
– Finalización de instalaciones de Teleco.
– Puesta en marcha de Ascensores.
– Preparación viviendas para visitas de Cortesía.
29/07/2024
LOMAS 5:
Lomas 5A:
– Instalaciones de viviendas (agua, electricidad, clima, saneamiento, ventilación, telecomunicaciones).
– Tabiquería interior.
– Carpintería exterior.
– Piscina.
– Muro urbanización.
Lomas 5B:
– Terminación estructura de cubierta. (Bloque 4-5)
– Comienzos de trabajo de saneamiento, clima y ventilación. (Bloque 4-5)
– Albañilería. (Bloque 4-5)
– Realizando la estructura. (Resto de los bloques)
29/07/2024
LOMAS 4:
– Últimos trabajos de zonas comunes.
– Finalización de instalaciones.
29/07/2024
LOMAS 2:
– Acabado de caminos interiores de las zonas comunes.
– Últimos remates de las viviendas.
– Vallado exterior.
– Ejecución de acometidas.
29/05/2024
LOMAS 5:
Lomas 5A:
– Estructura de los edificios.
– Albañilería viviendas.
– Trasteros.
– Bajantes saneamiento.
– Tabiquería pladur.
– Instalaciones interiores.
– Cubiertas.
Lomas 5B:
– Finalización de movimientos de tierra.
– Micropilotes B10 y B11.
– Cimentación y estructura B6 – B7-B8-B9.
– Albañilería B4 y B5.
21/05/2024
LOMAS 4:
– Solados de zonas comunes.
– Acabados de viviendas.
– Trabajos en instalaciones de viviendas y zonas comunes.
– Acondicionamiento del perímetro.
29/05/2024
LOMAS 2:
– Tabiquería interior.
– Instalaciones interiores de las viviendas.
– Instalación saneamiento exterior.
– Acometidas de electricidad.
– Ejecución muros exteriores.
– Cocinas.
– Solados y alicatados.
– Pintura y yeso en paredes y techos.
– Urbanización interior.
20/03/2024
LOMAS 5:
Lomas 5A:
– Estructura de los edificios.
– Fontanería.
– Instalación eléctrica.
– Albañilería viviendas.
– Trasteros.
– Bajantes saneamiento.
– Cubiertas.
Lomas 5B:
– Finalización de movimientos de tierra.
– Micropilotes.
– Estructura B4 y B5.
– Cimentación y estructura B6 y B7.
20/03/2024
LOMAS 4:
– Finalización de acabados de las viviendas.
– Instalación de cocinas.
– Muros perimetrales de la urbanización.
– Acerado perimetral de la urbanización.
– Terrazas, Jardines y zonas comunes.
19/03/2024
LOMAS 3:
– Finalización de acabados de las viviendas.
– Finalización de cocinas.
– Acerado perimetral de la urbanización.
– Terrazas, Jardines y zonas comunes.
19/03/2024
LOMAS 2:
– Tabiquería interior.
– Instalaciones interiores de las viviendas.
– Instalación saneamiento exterior.
– Solados y alicatados.
– Pintura y yeso en paredes y techos.
– Urbanización interior.
– Urbanización exterior.
– Cubiertas.
06/02/2024
LOMAS 5:
Lomas 5A:
– Estructura de los edificios.
– Albañilería viviendas.
– Trasteros.
– Bajantes saneamiento.
Lomas 5B:
– Finalización de movimientos de tierra.
– Micropilotes.
– Cimentación y estructura B4 y B5.
06/02/2024
LOMAS 4:
– Carpintería de madera.
– Finalización de acabados de las viviendas.
– Instalación de cocinas.
– Muros perimetrales de la urbanización.
– Terrazas, Jardines y zonas comunes.
06/02/2024
LOMAS 3:
– Finalización de acabados de las viviendas.
– Instalación de cocinas.
– Muros perimetrales de la urbanización.
– Terrazas, Jardines y zonas comunes.
06/02/2024
LOMAS 2:
– Tabiquería interior.
– Instalaciones interiores de las viviendas.
– Instalación saneamiento exterior.
– Solados y alicatados.
– Pintura y yeso en paredes y techos.
– Urbanización interior.
– Urbanización exterior.
– Cubiertas.
28/11/2023
LOMAS 5:
Lomas 5A:
– Estructura de los edificios.
Lomas 5B:
– Finalización de movimientos de tierra.
– Cimentación.
28/11/2023
LOMAS 4:
– Carpintería de madera.
– Finalización de acabados de las viviendas.
– Instalación de cocinas.
– Muros perimetrales de la urbanización.
– Terrazas, Jardines y zonas comunes.
28/11/2023
LOMAS 3:
– Finalización de acabados de las viviendas.
– Instalación de cocinas.
– Muros perimetrales de la urbanización.
– Terrazas, Jardines y zonas comunes.
28/11/2023
LOMAS 2:
– Tabiquería interior.
– Electricidad interior.
– Solados.
– Cubiertas.
29/09/2023
LOMAS 5:
– Comienzo de cimentación.
– Inicio de estructuras.
29/09/2023
LOMAS 4:
– Instalación de fachadas.
– Instalación de interiores.
– Trabajos de urbanización interior.
– Inicio de carpinterías interiores.
29/09/2023
LOMAS 3:
– Acabados de fachadas.
– Instalaciones sanitarias.
– Trabajos de urbanización interior.
– Inicio de carpinterías interiores y exteriores.
29/09/2023
LOMAS 2:
– Instalación de interiores.
– Trabajos de urbanización interior.
– Inicio de carpinterías interiores.
– Ejecutando instalaciones generales.
27/07/2023
LOMAS 5:
– Movimiento de tierras.
– Inicio de cimentación.
27/07/2023
LOMAS 4:
– Finalizando pladur.
– Instalación de sanitarios.
– Ejecución de pintura.
– Ejecución zonas comunes interiores.
27/07/2023
LOMAS 3:
– Finalizando pladur.
– Instalación de sanitarios.
– Ejecución de pintura.
– Ejecución de urbanización interior.
27/07/2023
LOMAS 2:
– Finalizada la estructura en todos los bloques de la promoción.
– Ejecutando fachadas en todos los bloques.
– Ejecutando cubiertas en todos los bloques.
– Ejecutando tabiquerías interiores en todos los bloques.
– Ejecutando instalaciones exteriores.
29/05/2023
LOMAS 4:
– Finalizado cerramiento.
– Comenzando con revestimiento exterior.
– Colocando solado en terrazas superiores.
29/05/2023
LOMAS 3:
– Realizando revestimiento exterior.
– Colocando solado en terrazas superiores.
29/05/2023
LOMAS 2:
– Ejecutando estructura en todos los bloques de la promoción.
– Finalizada la estructura de bloques 1, 2, 3 y 5.
– Realizando cerramiento de casetones en bloques 1, 2, 3 y 5.
– Realizando la colocación de estructura metálica para la cubierta de los bloques 1,2, 3 y 5.
– Ejecutando estructura en bloques 4, 6, 7 y 8.
27/03/2023
LOMAS 3:
– Tabiquería interior.
– Instalaciones interiores.
– Inicio de carpinterías interiores.
– Inicio de falsos techos.
LOMAS 4:
– Estructura de hormigón.
– Fachadas.
27/03/2023
LOMAS 2:
– Realizando estructura de hormigón.
– Fachadas.
– Comienzo de instalaciones exteriores.
– Continúan con estructuras de bloques de viviendas.
30/01/2023
LOMAS 3:
– Finalización de albañilería de fachadas.
– Realizando impermeabilización de cubiertas.
LOMAS 4:
– Ejecutando estructura.
– Realizando impermeabilización de muros de sótano.
03/10/2022
LOMAS 3:
-Fin de estructura de bloques de viviendas.
-Tabiquerías de sótanos.
-Comienzo de fachadas.
LOMAS 4:
-Continúan con estructura de bloques de viviendas de 1º planta a 2º.
29/07/2022
LOMAS 3:
-Ejecución de estructura en primera y segunda planta.
Encofrado de pilares en la segunda planta.
LOMAS 4:
-Ejecución de forjados y pilares de planta sótano a planta baja.
13/06/2022
LOMAS 3:
-Realizada la estructura de planta sótano.
-Ejecutando el forjado de suelo de la planta baja.
-Realizando el hormigonado de pilares de planta baja en los tres niveles de estructura.
LOMAS 4:
-Realizando el vaciado del terreno.
-Aplicando el hormigón de limpieza.
