Vídeo
Descubre Cantón Checa 22
Un hogar que supera tus expectativas

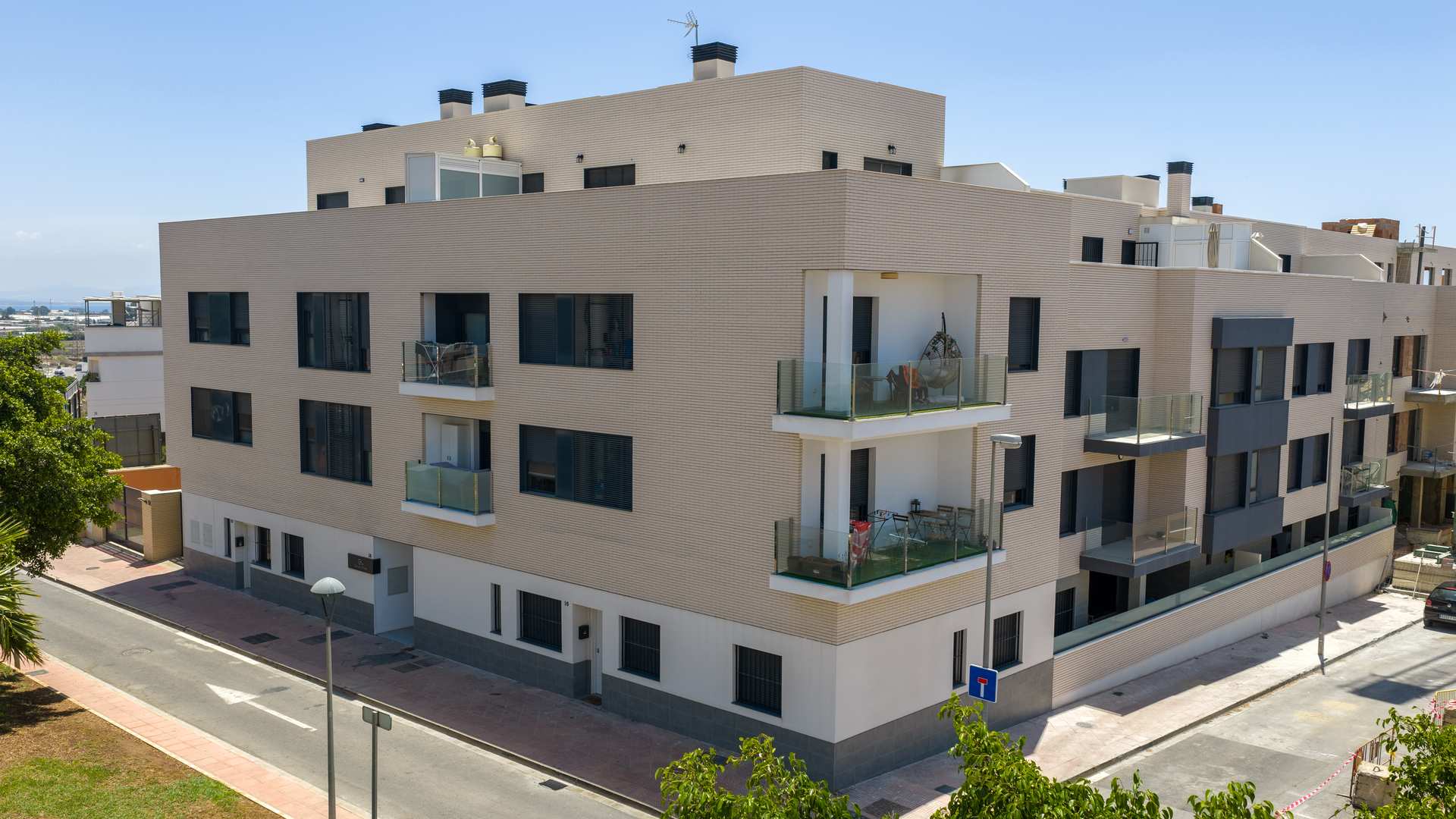

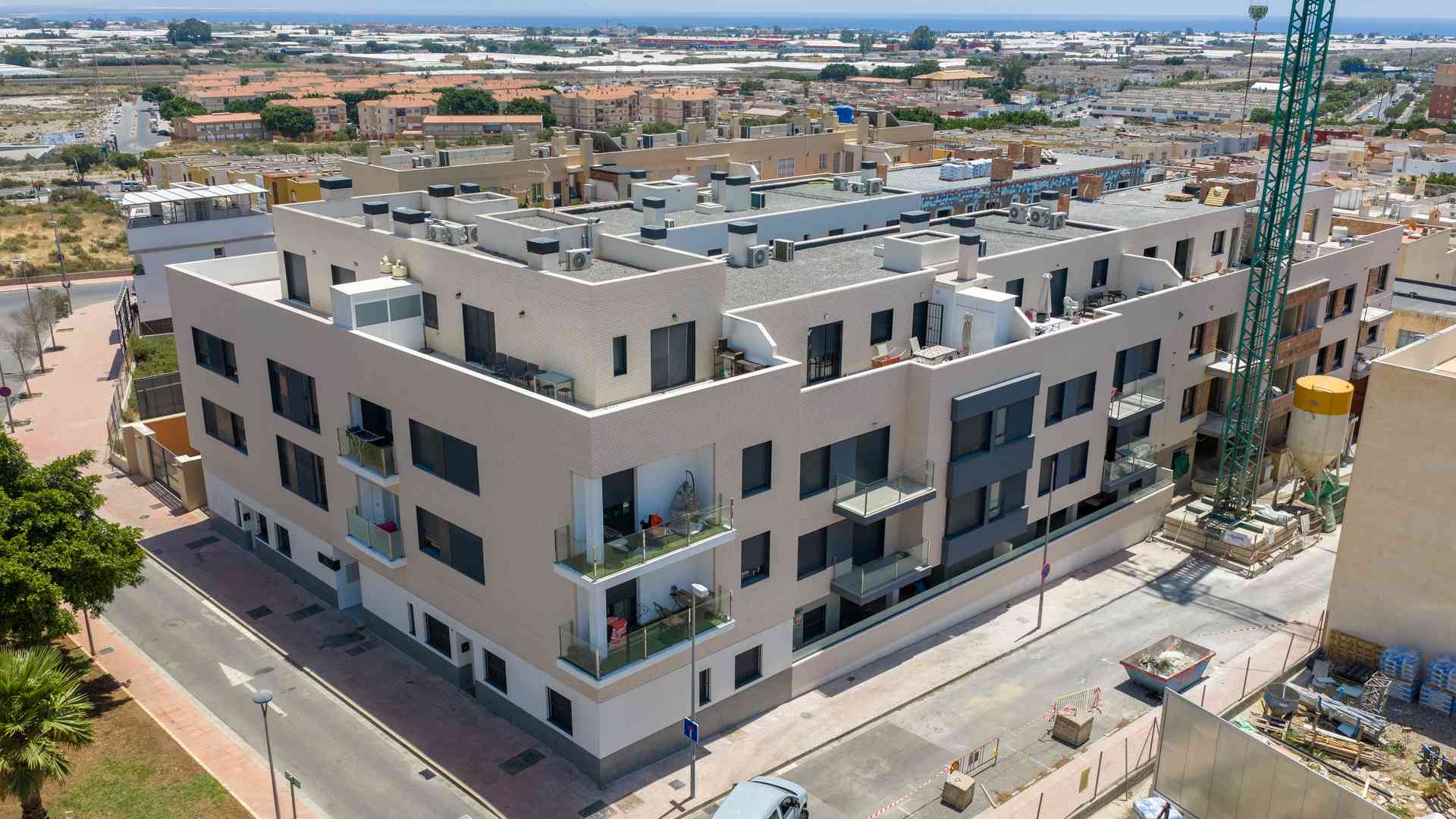

La promoción de obra nueva Cantón Checa 22 cuenta con diferentes tipologías de viviendas para que adaptan a tus necesidades. Dispone de áticos de 2 y 3 dormitorios con amplias terrazas, viviendas en primera y segunda planta de 2 y 3 dormitorios y bajos de 2 y 3 dormitorios con terraza.
Todas las viviendas cuentan con 2 baños, excepto las de 1 dormitorio. Además, todas las viviendas incluyen trastero y una plaza de garaje.

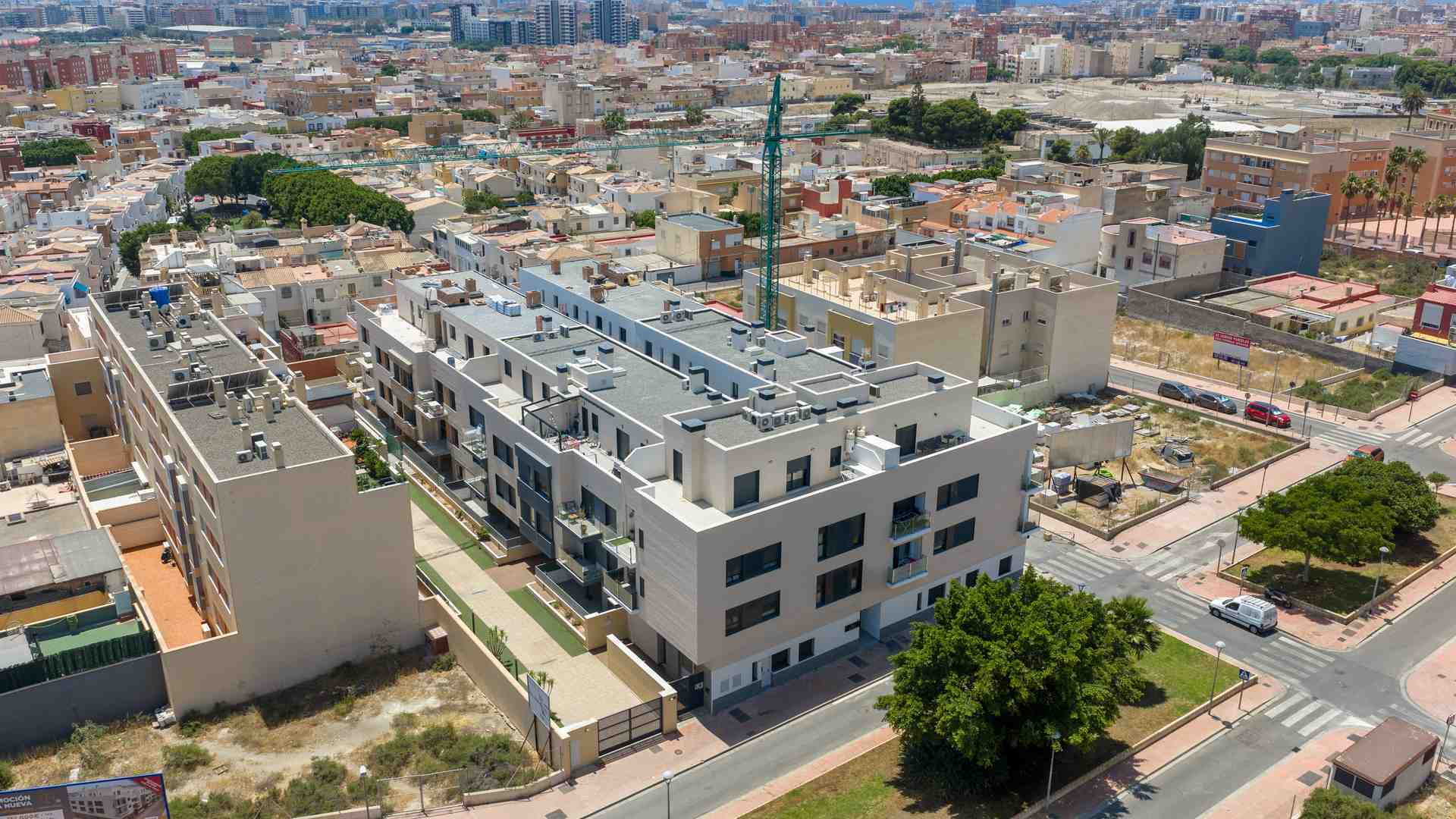

La promoción Cantón Checa 22 está ubicada en la nueva zona de «La Pipa», situada entre el barrio de Villablanca y la nueva Avenida Torrecárdenas, que une el norte y el Sur de Almería.
En Cantón Checa 22 gozarás de excelentes comunicaciones, gracias a la conexión con la Avenida del Mediterráneo y al rápido acceso a la autovía A-7, la autovía del aeropuerto y zona Vega de Acá.
En las inmediaciones de la promoción encontramos el Hospital Torrecárdenas, dos centros comerciales e hipermercados, pistas y centros deportivos, parques infantiles, farmacias y multitud de servicios.

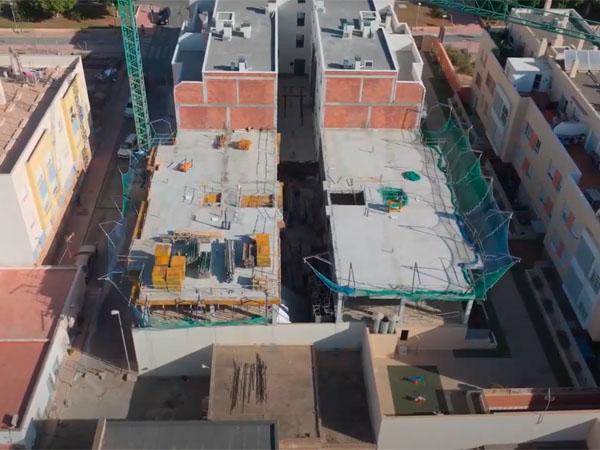

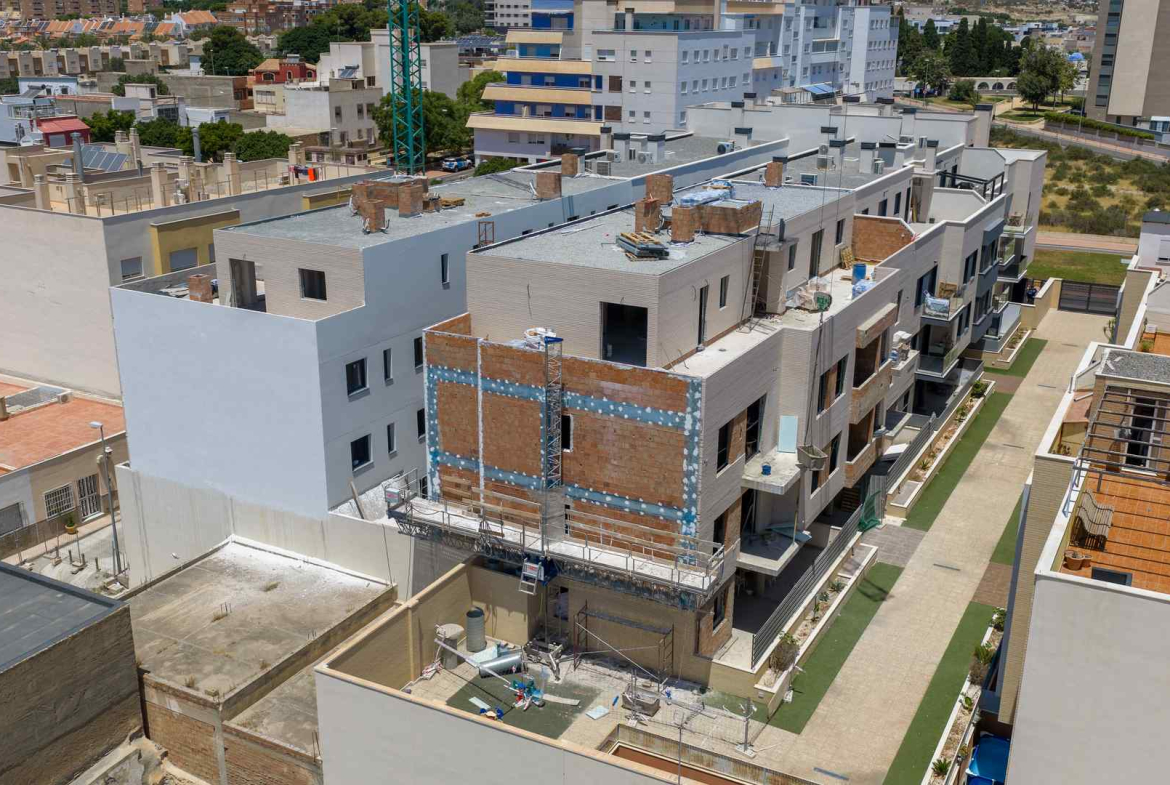

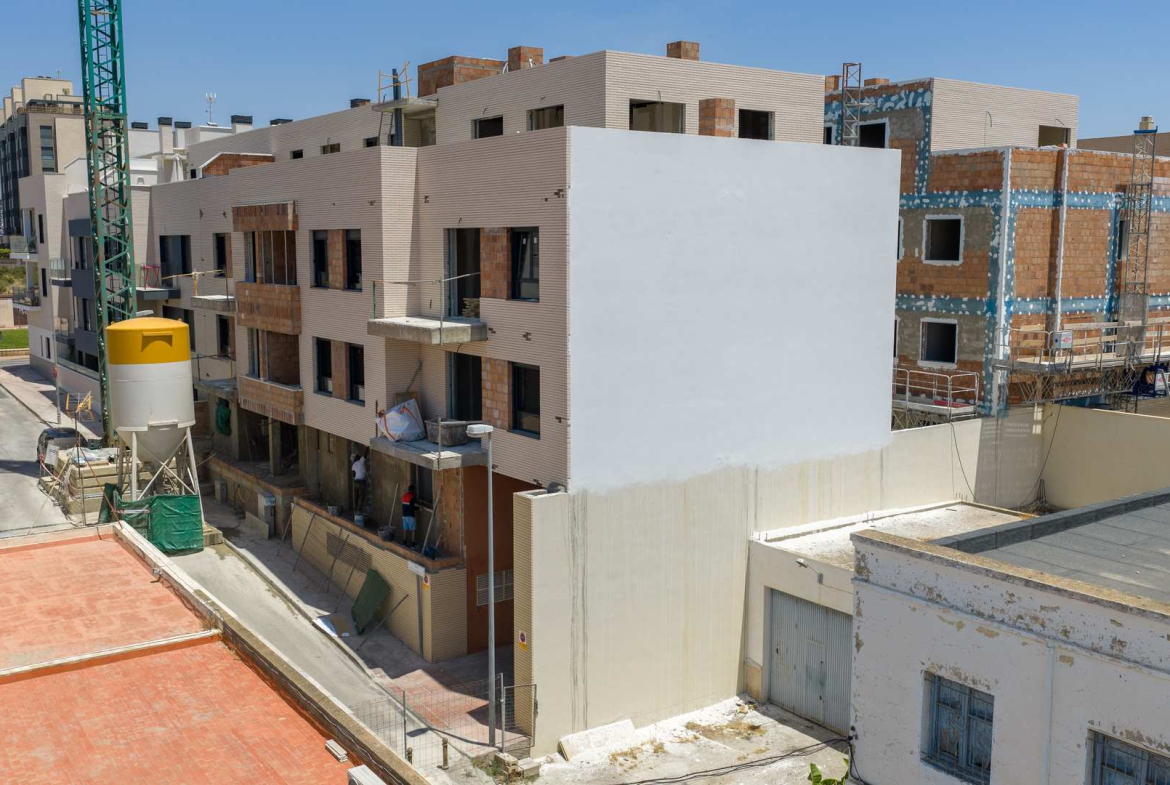

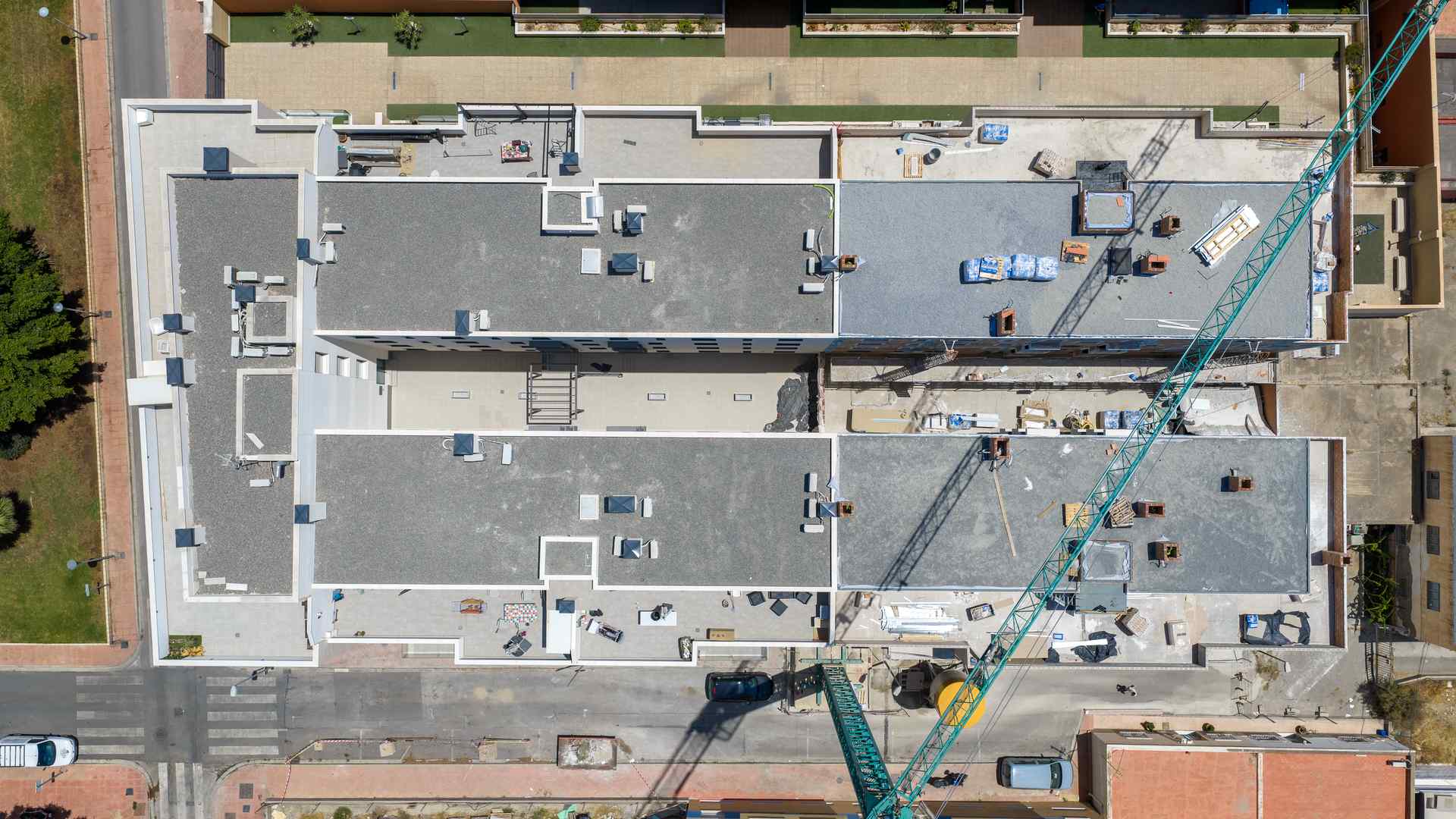

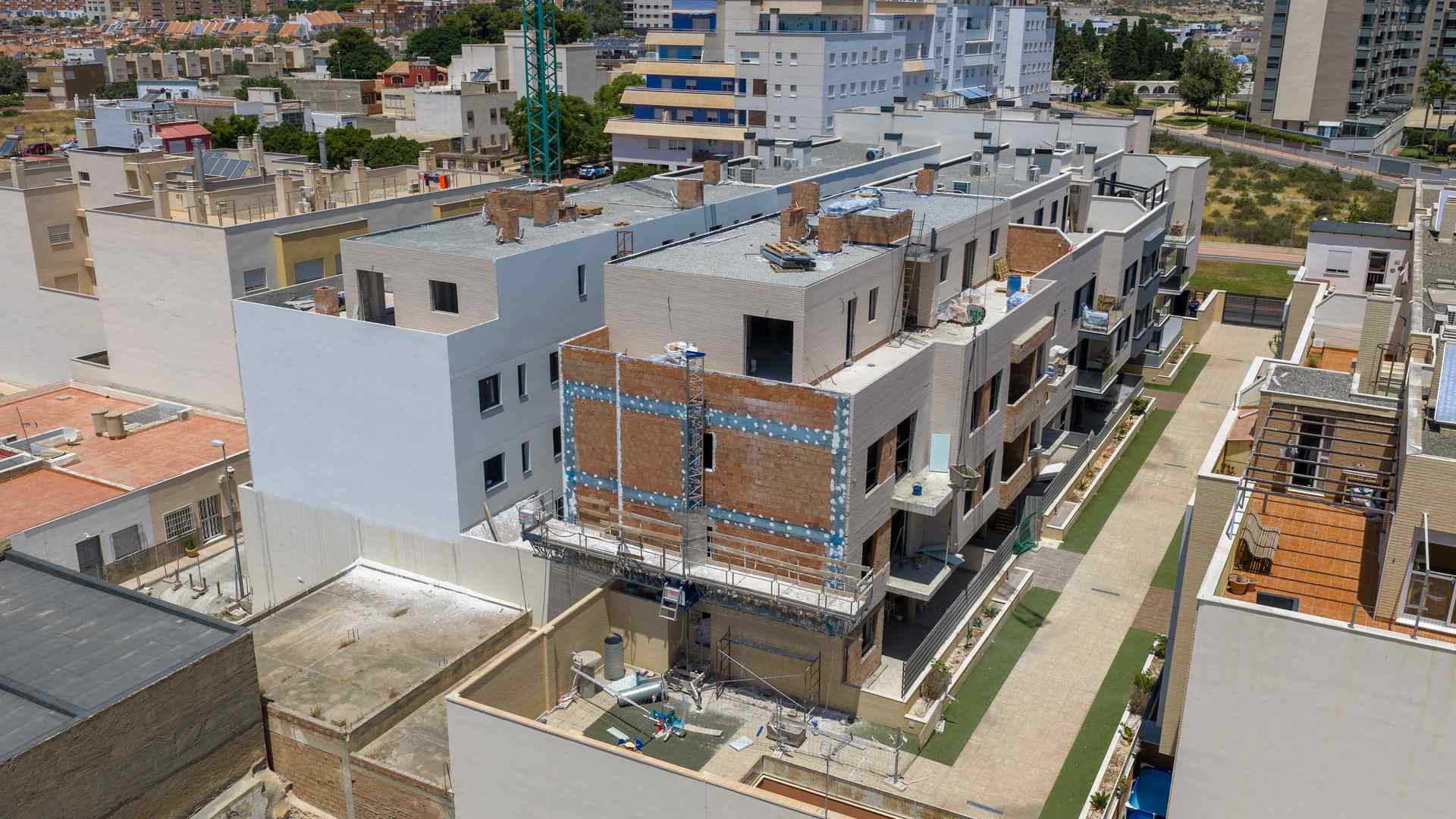

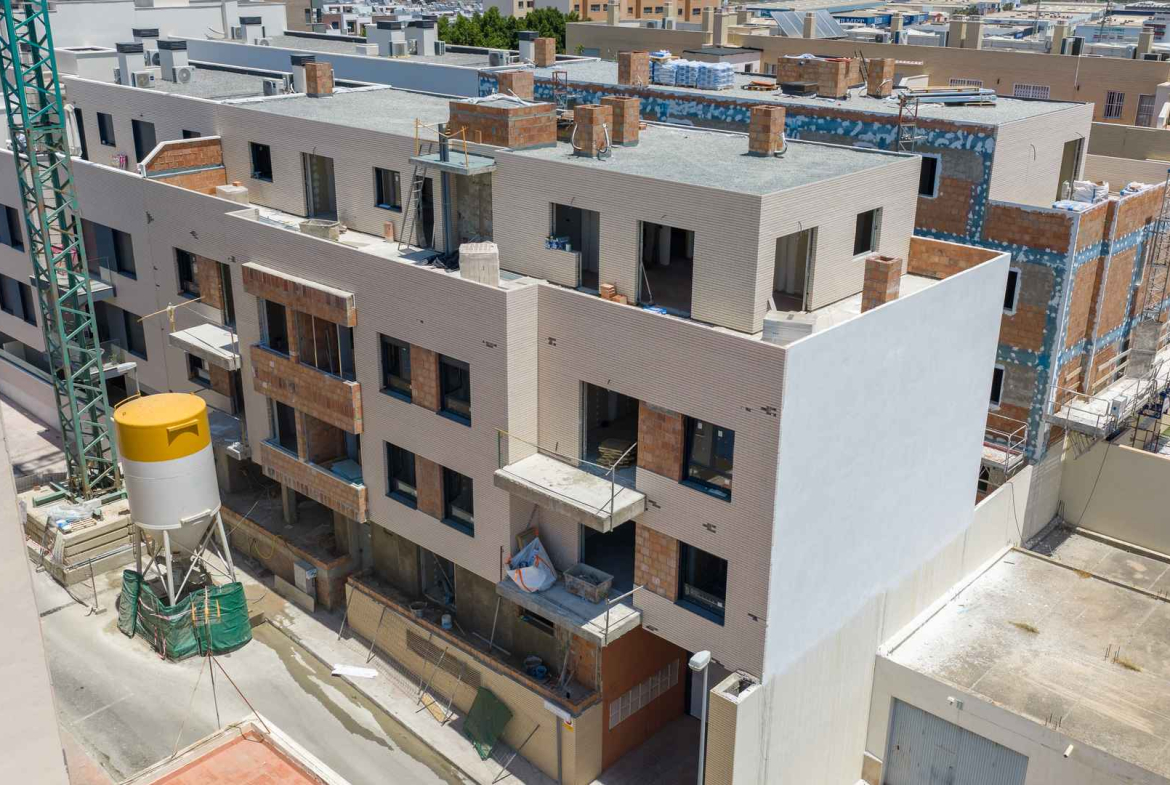

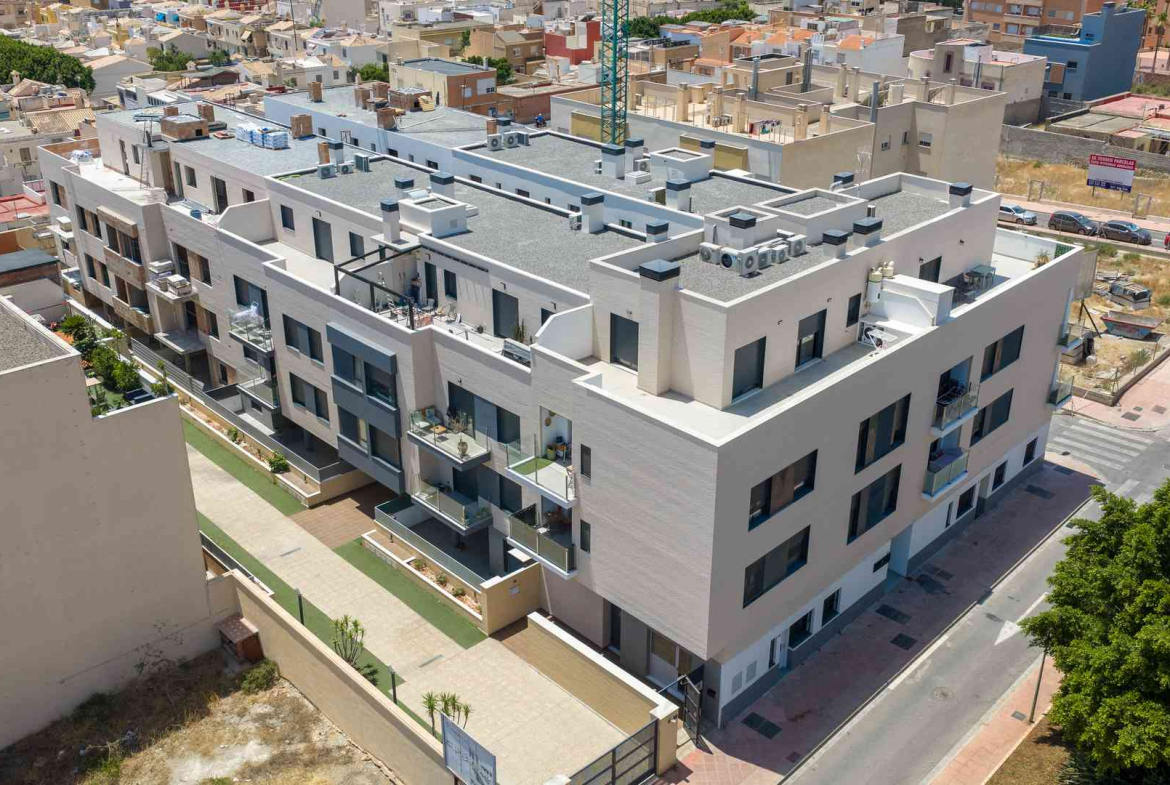

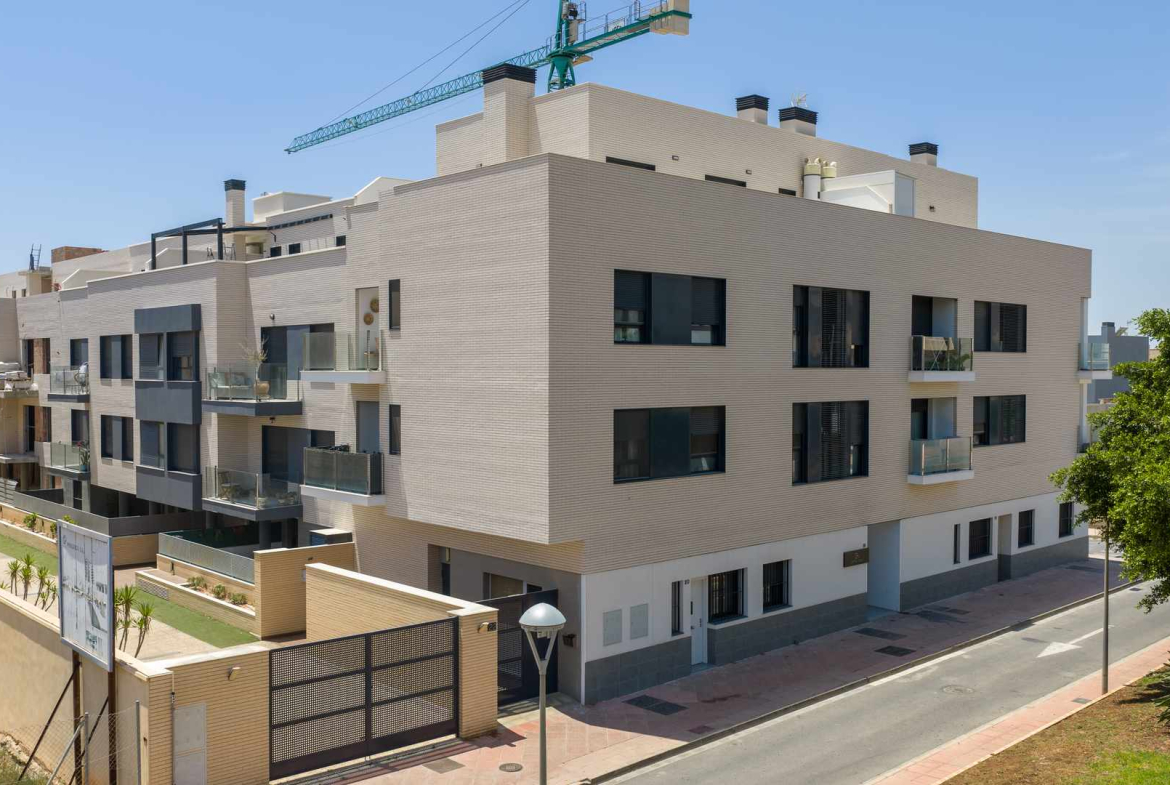

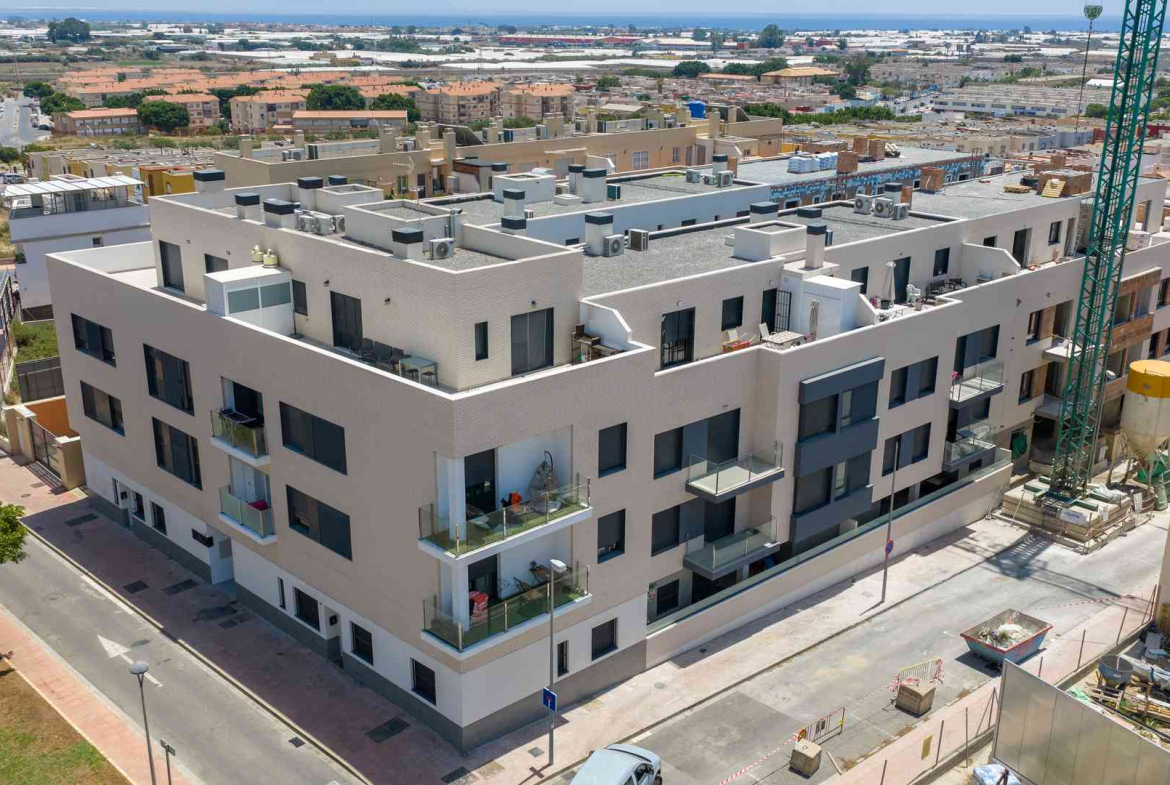

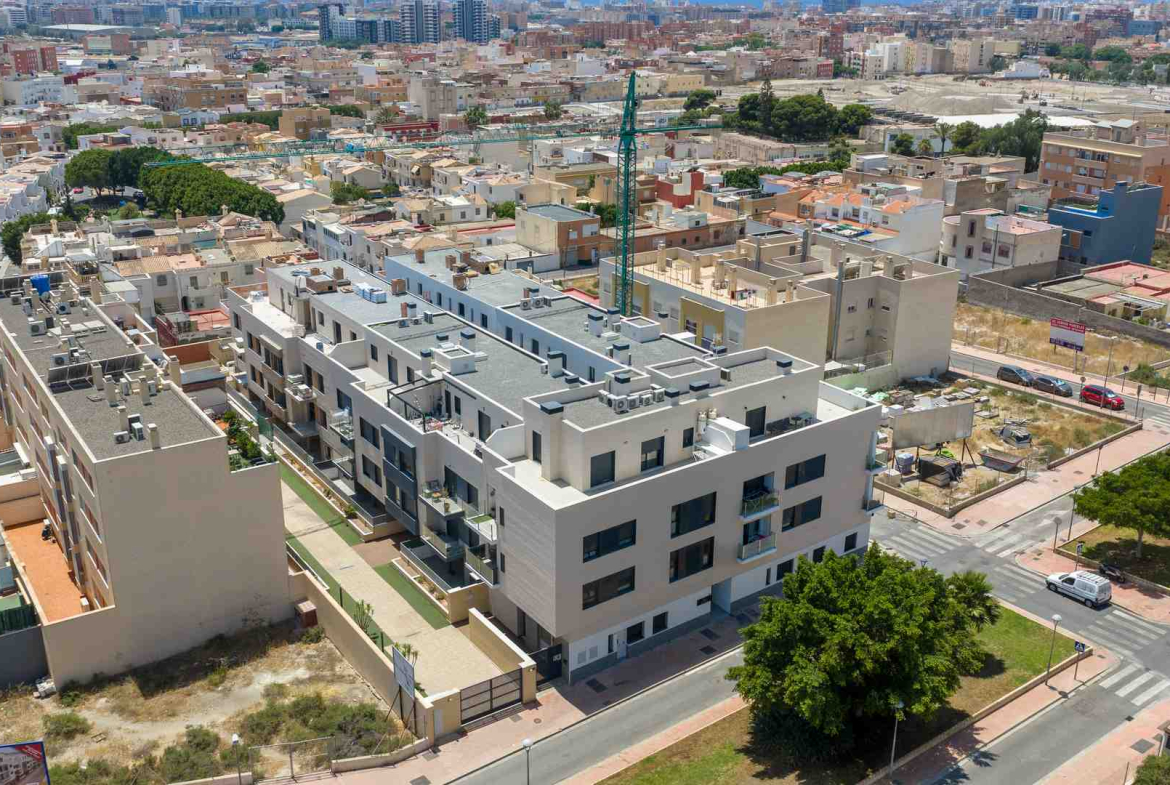

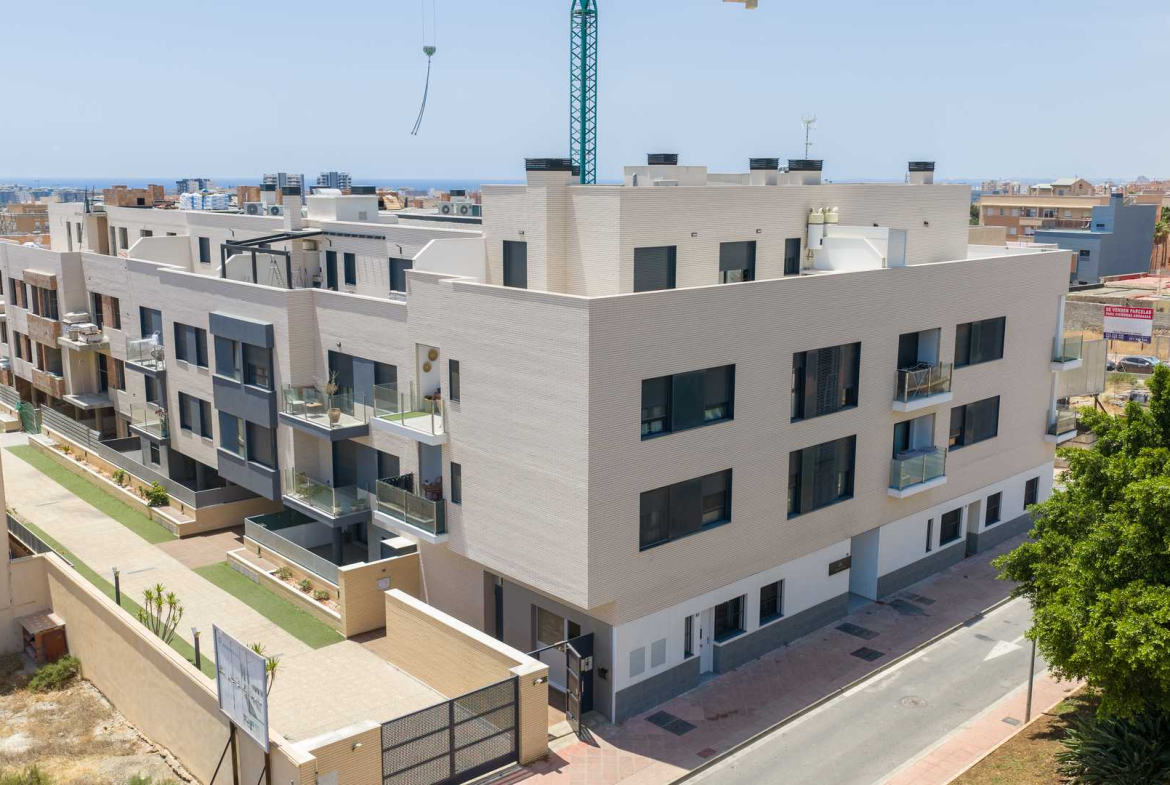

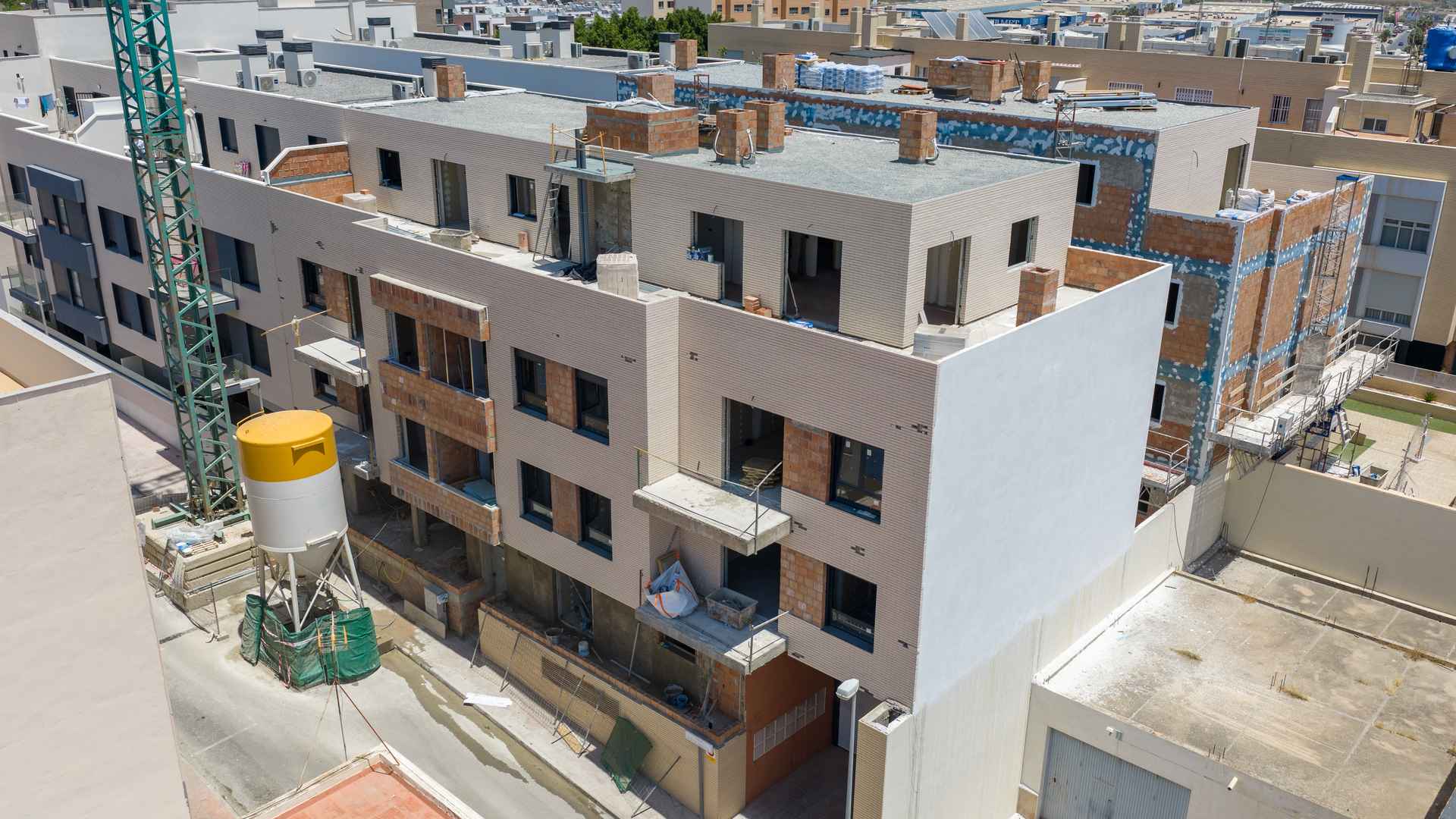

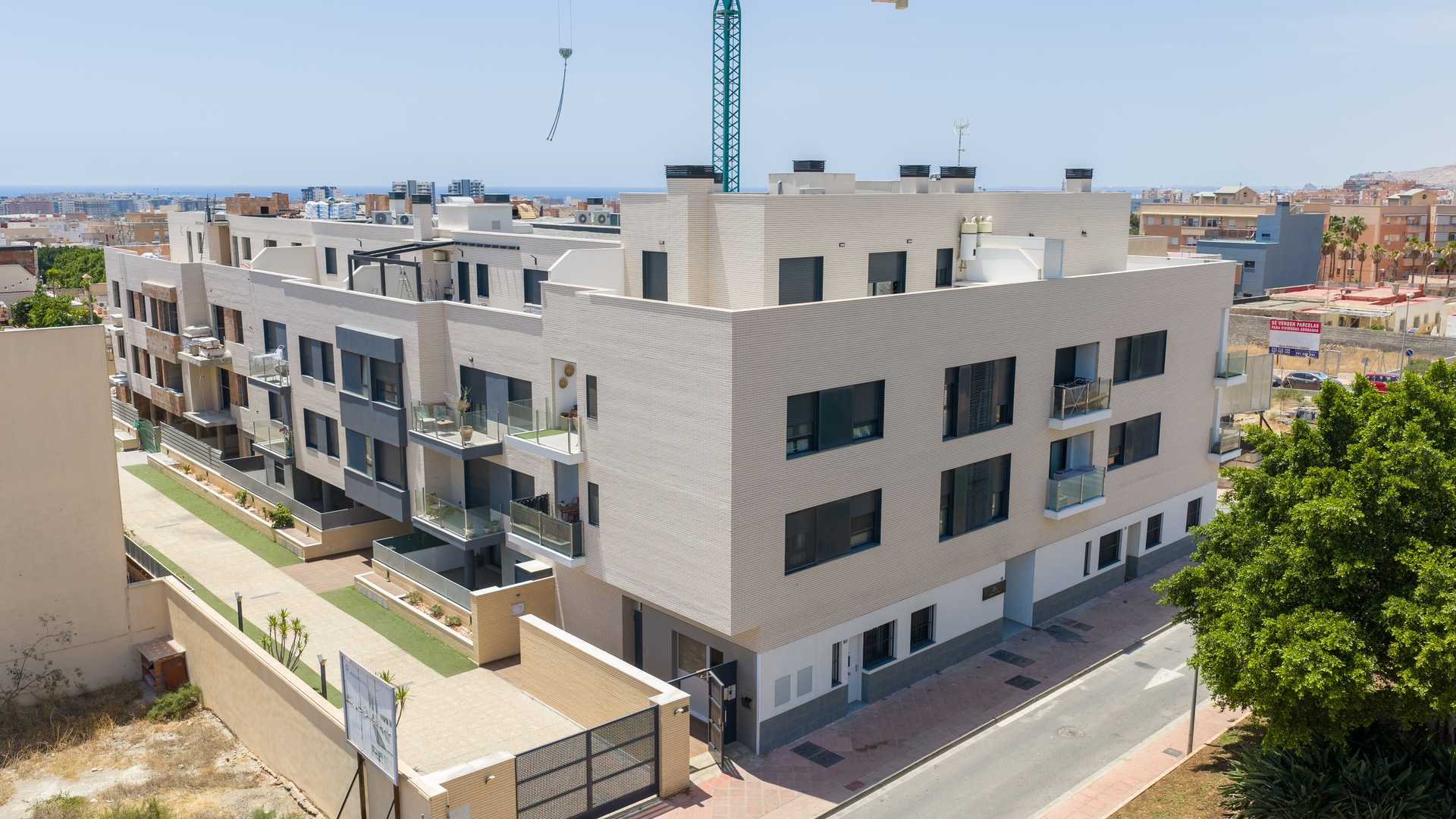

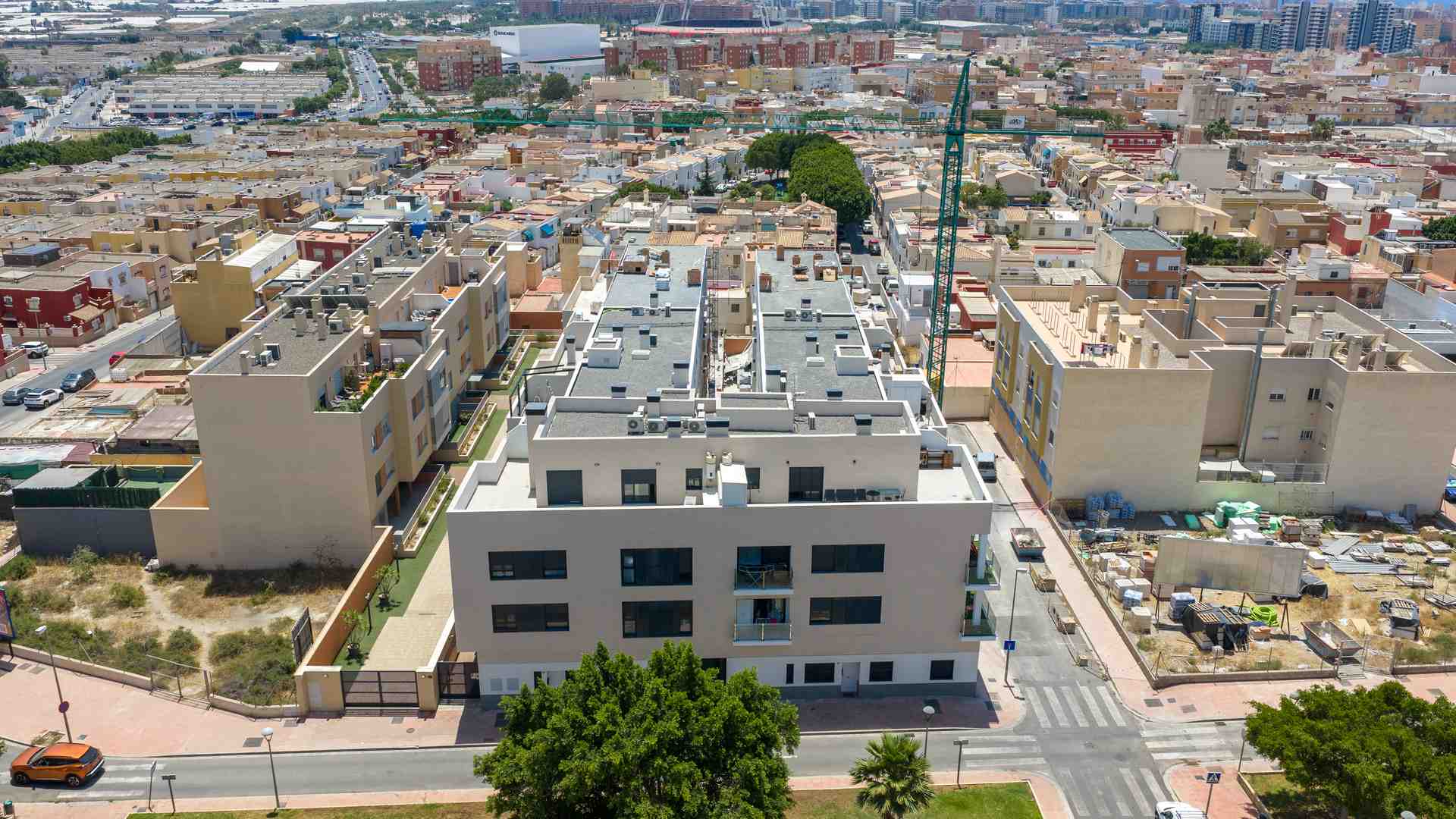

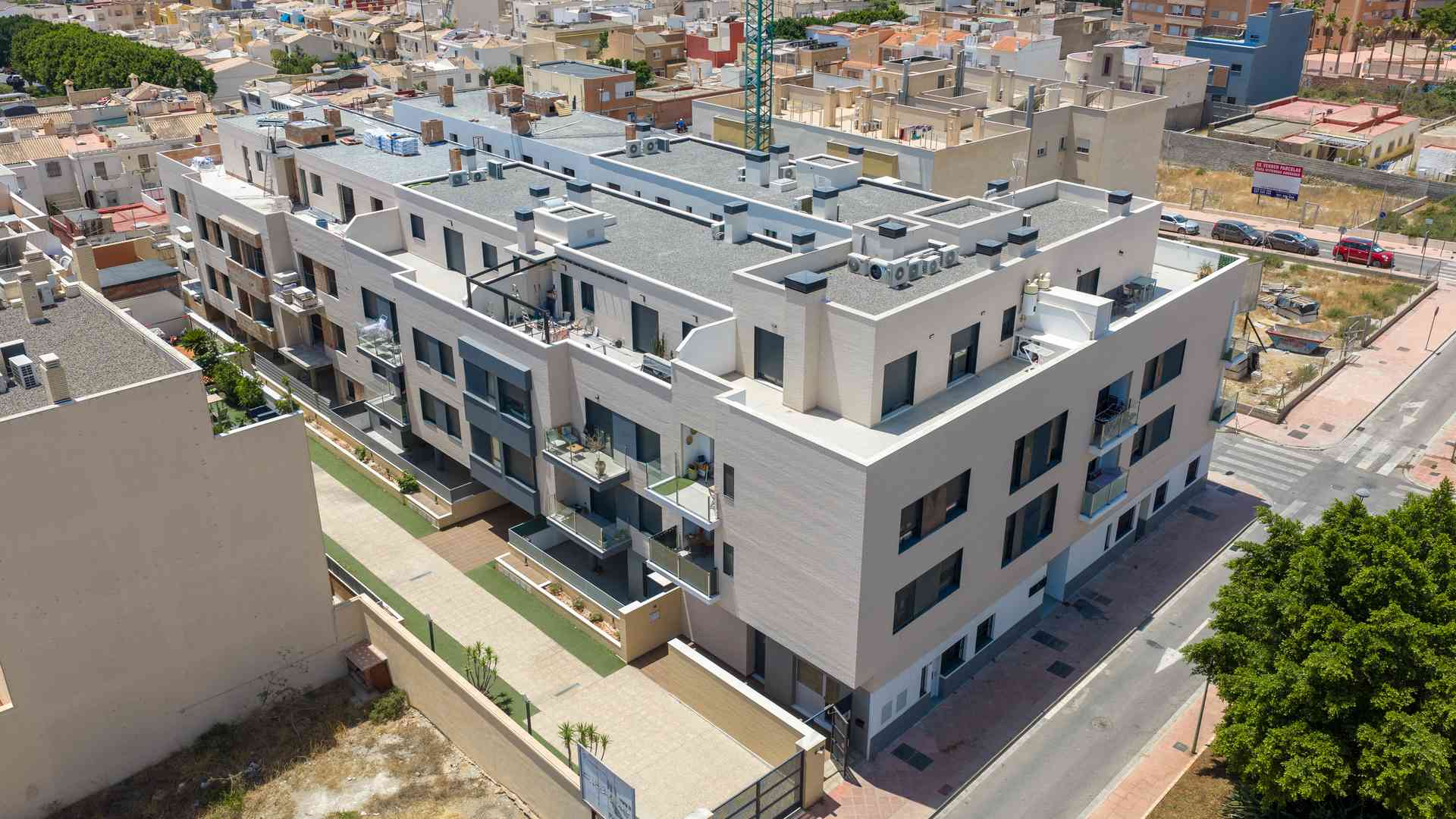

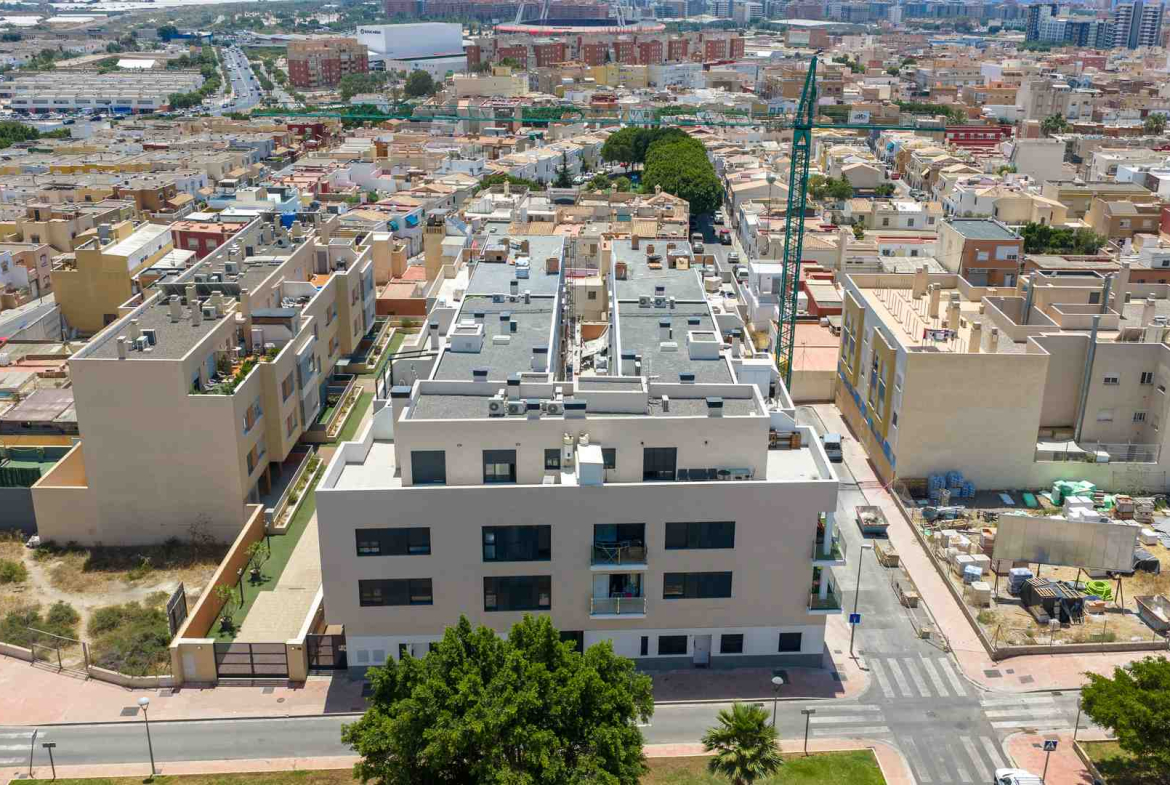

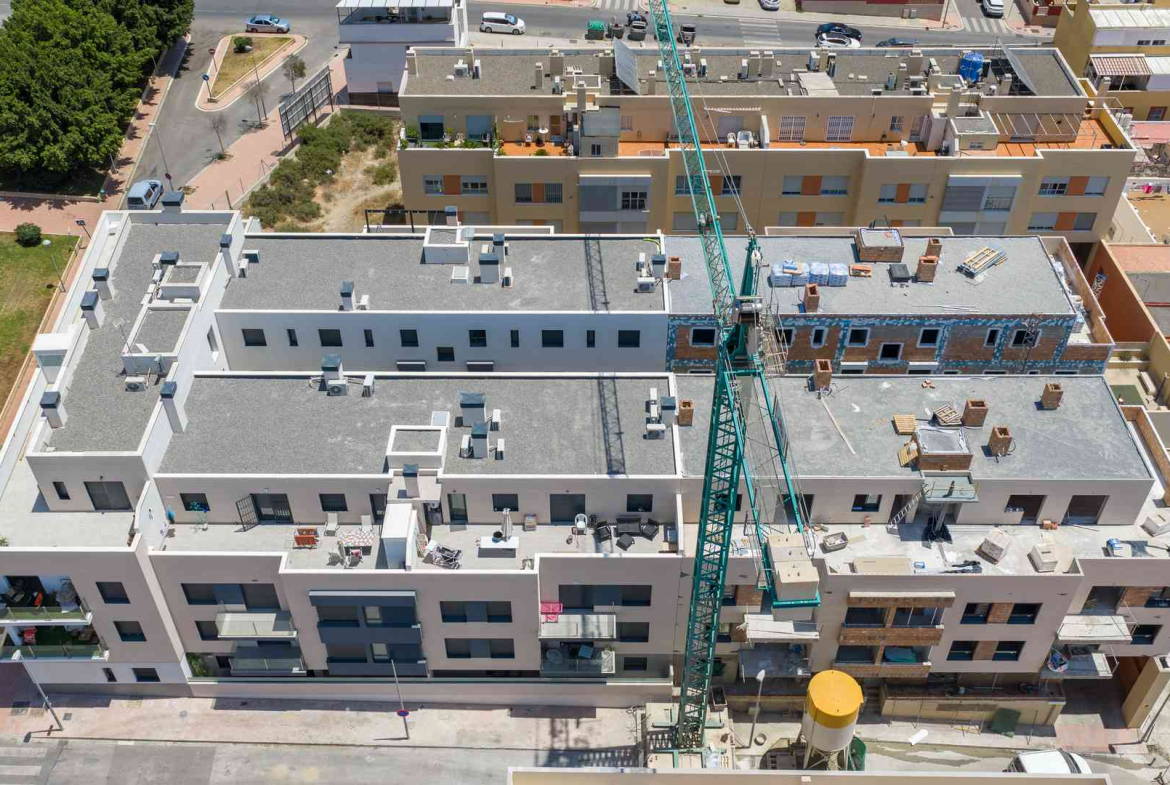

– Ejecutandose la estructura dela Fase 3.
– Ejecutandose forjado de planta primera.
– Se ha empezado a construir parte de la albañilería de planta baja.

– Terminando ejecución de las fachadas, tanto en las exteriores y como las del patio interior en Fase II.
– Acabado la ejecución de viviendas del bajo del Portal 1.
– Finalizado la ejecución tabiquería interior.
– Finalizando colocación de carpintería de madera y carpintería de aluminio.
– Completado los trabajos de pintura en las zonas comunes.

– Avance en la ejecución de las fachadas, tanto en las exteriores y como las del patio interior en Fase II.
– Finalizando ejecución de cubierta en Fase II.
– Continuación en la ejecución de carpintería.
– Continuación en el avance en tabiquería interior, carpintería interior e instalaciones.

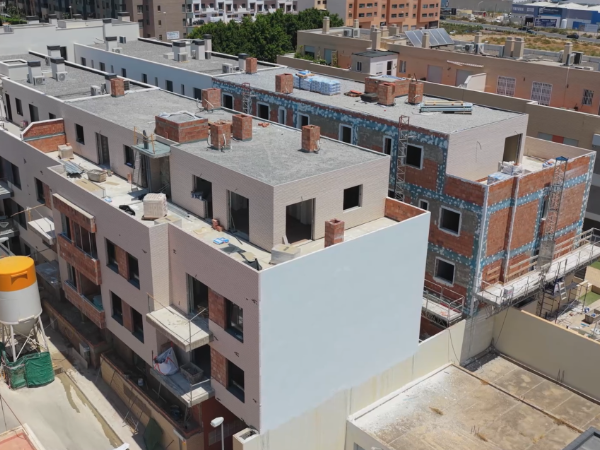

– Ejecutado los remates de los petos de cubierta y terrazas en Fase II.

– Finalizando ejecución de cubierta en Fase II.
– Comienzo de la ejecución de carpintería de las plantas superiores en Fase II.
– Colocación de separadores de terraza de ático en Fase II.

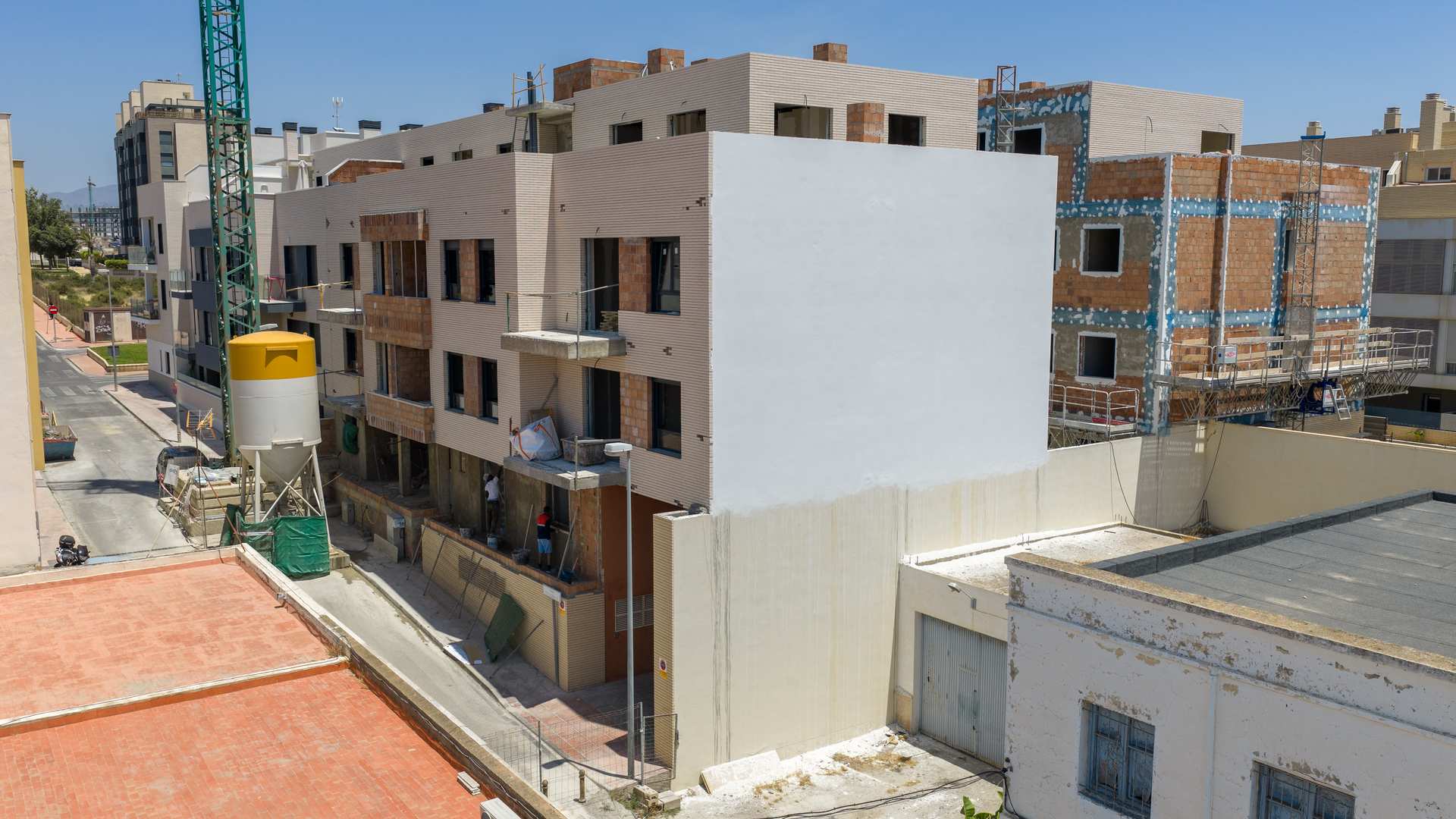

– Avance en la ejecución de fachadas en Fase II.
– Continuación en el avance en tabiquería interior e instalaciones.

– Continuación del avance de fachadas Fase II.
– Ejecutando chimeneas en cubierta.
– Continuación en el avance en tabiquería interior e instalaciones.

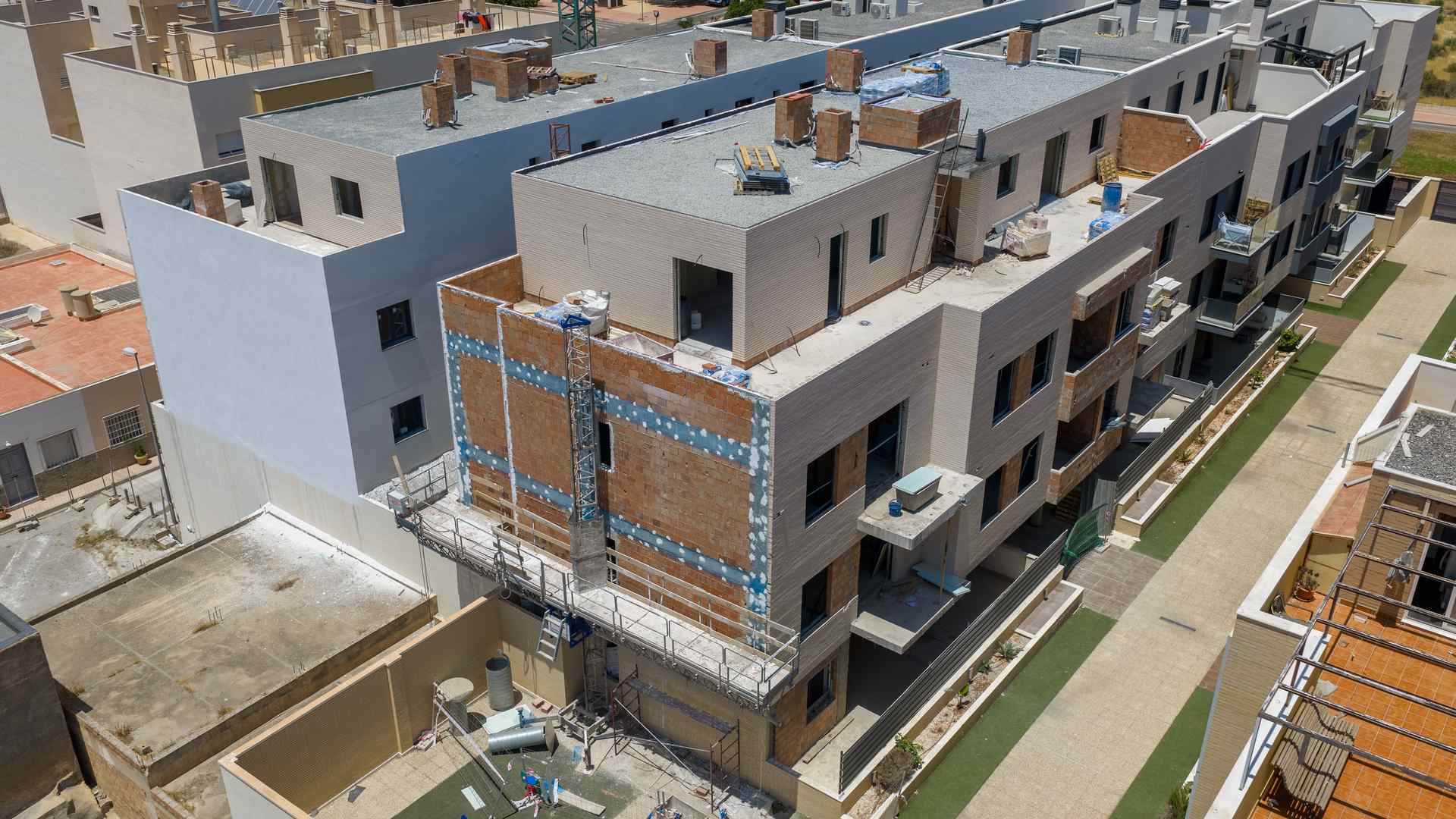

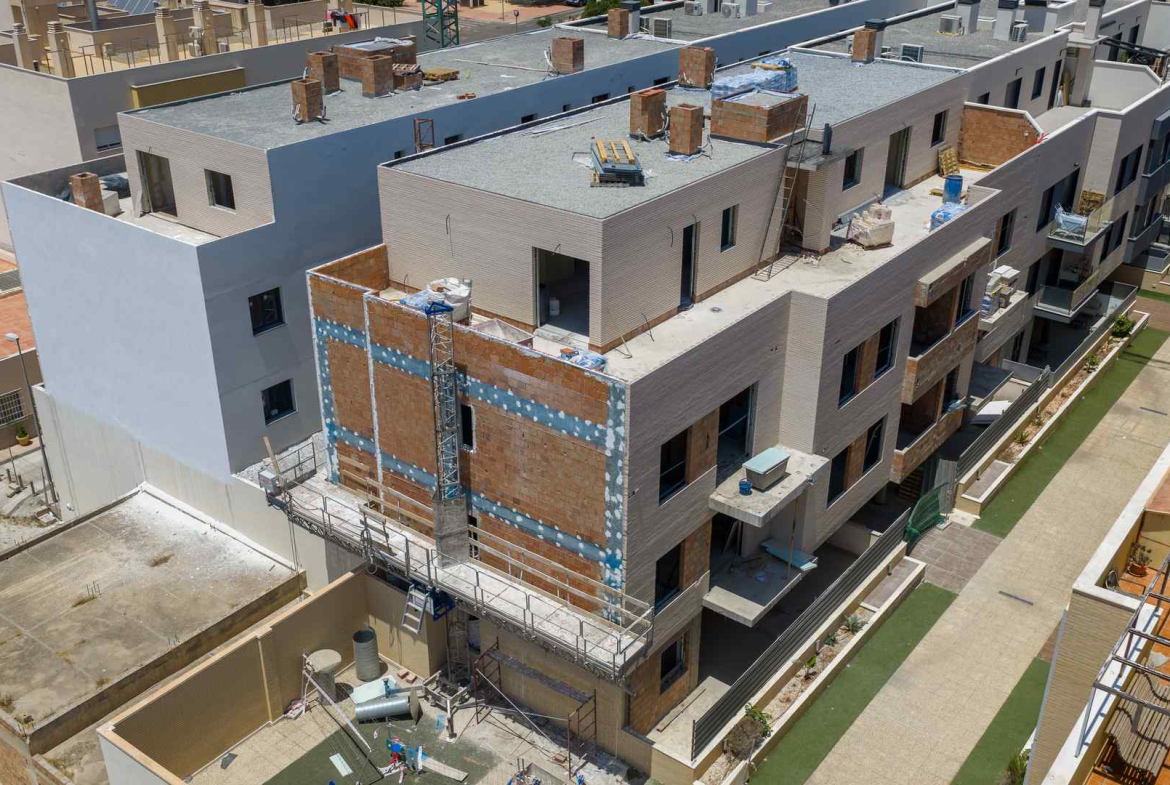

– Ejecutando la planta baja de Fase I.

– Continuación del avance de fachadas Fase II.
– Ejecutando torreón de ascensor.
– Avance en tabiquería interior.
– Ejecutando instalaciones comunes y de viviendas.

– Avance en ejecución de fachadas Fase II.
– Instalación de conducto de instalación en Fase II.

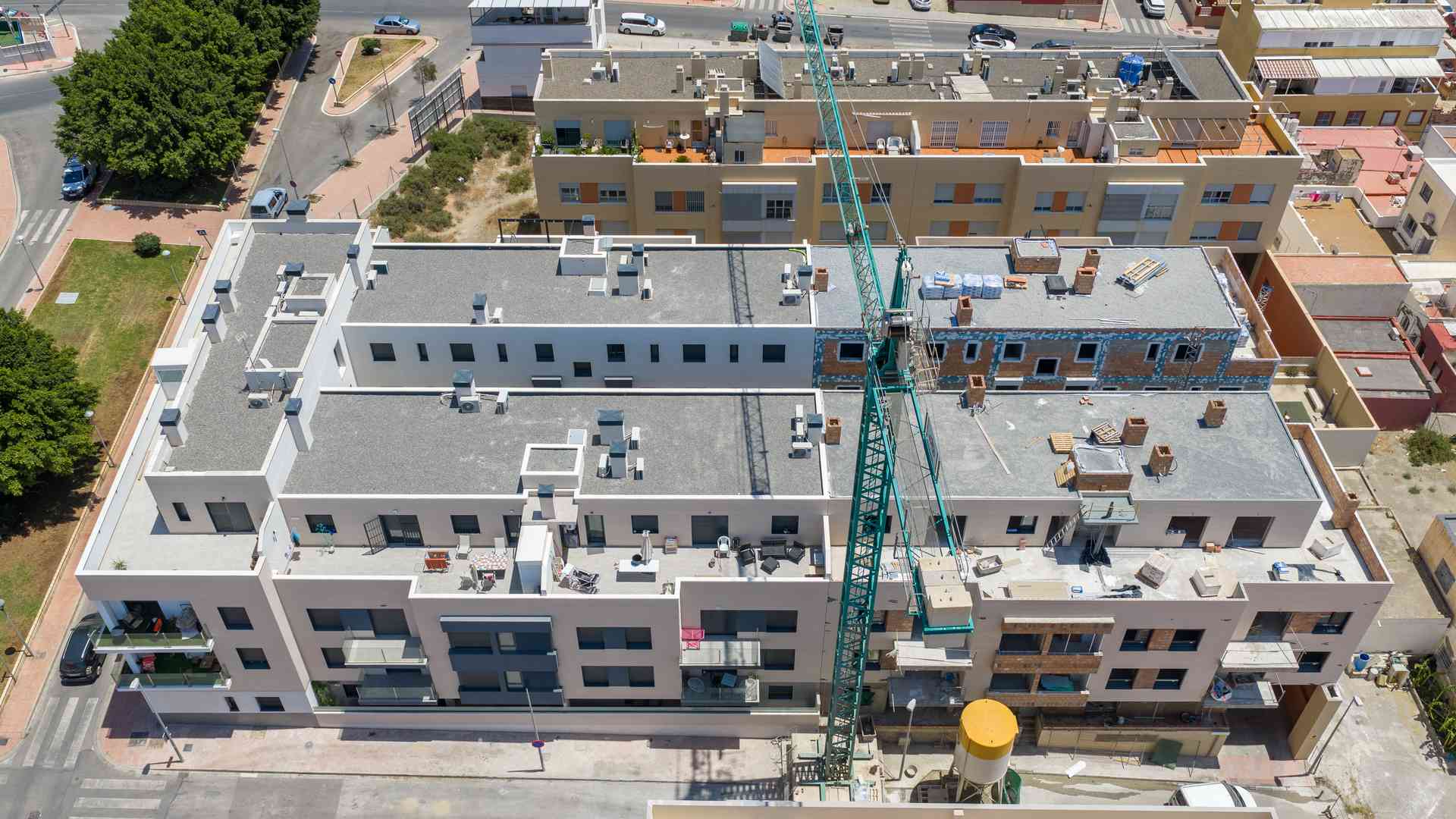

– Ejecución de escaleras y estructura Fase II.
– Inicio de tabiquería interior Fase II.

– Finalizando carpintería exterior y barandillas de balcones en Fase I.
– Terminando instalaciones.
– Finalizando carpintería interior madera y colocando puertas de armarios.
– Instalando ascensor del Fase I.
– Ejecutando cerramientos de Fase II.

– Finalizando tabiquería interior Fase I.
– Finalizado revestimiento monocapa en fachadas y terrazas.
– Finalizado cubierta con acabado de grava.

– Realizando instalaciones Fase I y ejecutando tabiquería interior en Fase I.
– Finalizado estructura de Fase II.
– Ejecutando cerramientos en Fase II.

– Finalizados cerramientos de ladrillo cara vista en Fase I.
– Finalizada estructura en escalera B de Fase II.
– Ejecutando pilares de planta ático en escalera A de Fase II.

– Finalizada estructura de la Fase I.
– Ejecutando estructura de planta primera de la Fase II.
– Realizando cerramientos de ladrillo cara vista en planta primera de Fase I.

– Inicio de obra.
